Заплановані дати доставки¶
Точне прогнозування дат доставки є життєво важливим для виконання очікувань клієнтів. В Odoo додаток Склад дозволяє комплексно налаштовувати терміни виконання замовлень, що дозволяє координувати та планувати виробничі замовлення, доставки та прийоми.
Типи термінів виконання¶
Різні терміни виконання замовлень для різних операцій можуть впливати на різні етапи процесу виконання замовлення. Ось короткий опис типів термінів виконання замовлень в Odoo:
Час виконання замовлень клієнта: Стандартний часовий проміжок для виконання замовлень клієнтів. Час виконання замовлень клієнта – це кількість днів від дати підтвердження замовлення на продаж (SO) до дати відправлення товарів зі складу. Це також відомо як час виконання замовлень на поставку.
Час виконання замовлення для забезпечення безпеки продажів: переміщує заплановану дату доставки на певну кількість днів вперед. Це слугує буфером, що дає команді достатньо часу для підготовки відправлення раніше, враховуючи можливість затримок у процесі виконання замовлень.
Час виконання замовлення на купівлю: кількість днів від підтвердження замовлення на купівлю до отримання продукції. Це дає уявлення про час, необхідний для надходження продукції на склад, що сприяє ефективному плануванню та плануванню поставок постачальникам.
Час виконання замовлення на закупівлю: переносить кінцевий термін замовлення на PO на задану кількість днів. Такий проактивний підхід до раннього розміщення замовлень зменшує ризик затримок з боку постачальників або доставки. Таким чином, для товарів, які налаштовані на поповнення на замовлення, потреба відображається у звіті про поповнення раніше, відповідно до заданої кількості днів.
Термін виконання виробничого замовлення: кількість днів, необхідних для виконання виробничого замовлення (ТЗ) з дати підтвердження. Цей термін виконання включає вихідні (неробочі години в Odoo) та використовується для прогнозування приблизної дати виробництва готового товару.
Час виконання виробничого забезпечення: переміщує заплановану дату MO вперед на задану кількість днів. При використанні разом з поповнити замовлення, час виконання виробничого забезпечення призводить до того, що потреба з’явиться у звіті про поповнення раніше.
Терміни виконання замовлень на продаж¶

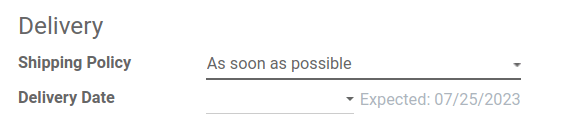

Терміни виконання замовлень клієнтом та терміни виконання замовлень для забезпечення безпеки продажів можна налаштувати для автоматичного обчислення очікуваної дати доставки для SO. Очікувана дата доставки забезпечує реалістичне встановлення дати доставки для відвантажень зі складу.
Odoo надсилає попередження, якщо встановлена дата доставки раніша за очікувану, оскільки виконання замовлення до цього часу може бути неможливим, що вплине на інші складські операції.
Example
SO, що містить Свічку з ароматом кокоса, підтверджено 11 липня. Термін виконання замовлення клієнтом становить 14 днів, а компанія використовує гарантійний термін виконання замовлення 1 день. На основі введених даних про час виконання замовлення Odoo пропонує дату доставки через 15 днів, тобто 26 липня.

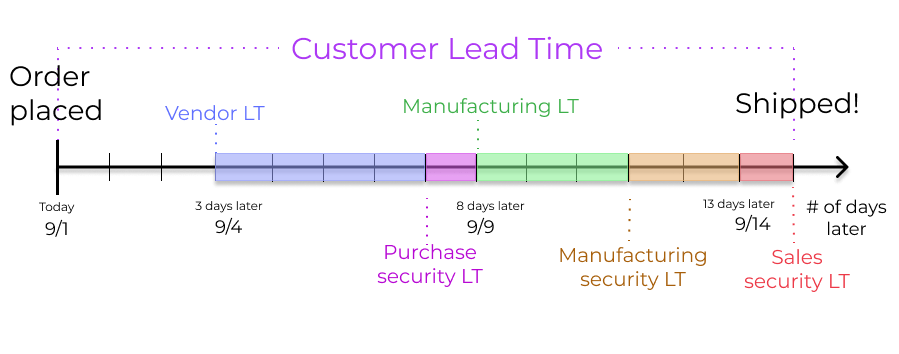

У наступних розділах показано, як автоматично обчислити очікувані дати доставки.
Час виконання замовлення клієнтом¶

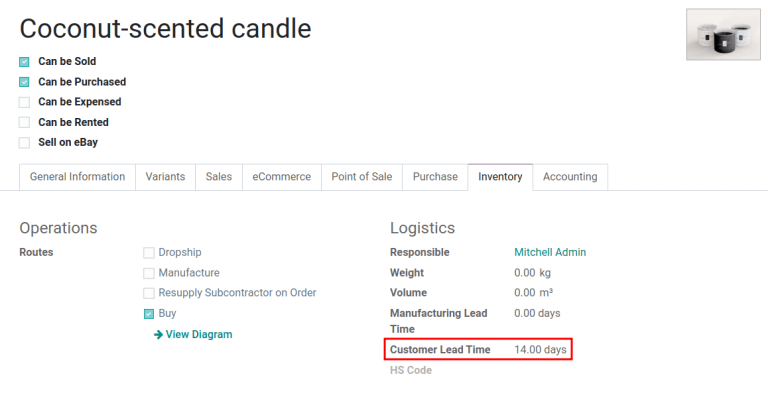

Встановіть час виконання замовлення клієнтом у кожній формі товару, перейшовши на сторінку товарів. Для цього перейдіть до . Звідти виберіть потрібний товар і перейдіть на вкладку Запаси. Потім у полі Час виконання замовлення клієнтом заповніть кількість календарних днів, необхідних для виконання замовлення на доставку від початку до кінця.
Example
Встановіть 14-денний термін виконання замовлення для Свічки з ароматом кокосу, перейшовши до форми продукту. Потім на вкладці Склад введіть 14.00 днів у поле Час виконання замовлення клієнтом.
Час виконання замовлення на безпеку продажів¶
Час виконання замовлення для забезпечення безпеки продажів встановлюється глобально для бізнесу в .

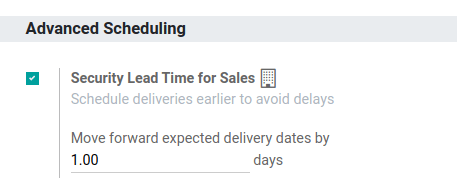

На сторінці конфігурації, під заголовком Розширене планування, знайдіть поле Безпечний термін виконання замовлення на продаж та встановіть прапорець, щоб увімкнути цю функцію.
Далі введіть потрібну кількість календарних днів. Цей час виконання замовлення є буфером, який сповіщає команду про необхідність підготовки до відправлень раніше запланованої дати.
Example
Встановлення Безпечний термін виконання замовлення на продаж на 1.00 день переносить Запланована дата замовлення на доставку (DO) на один день вперед. У такому випадку, якщо товар спочатку заплановано на 6 квітня, але з одноденним терміном виконання замовлення на доставку з урахуванням безпеки, новою запланованою датою для замовлення на доставку буде 5 квітня.
Доставка кількох продуктів¶
Для замовлень, що містять кілька товарів з різними термінами виконання, терміни виконання можна налаштувати безпосередньо в самій ціновій пропозиції. У ціновій пропозиції перейдіть на вкладку Інша інформація та встановіть для Політика доставки значення:
Якнайшвидше для доставки товарів, щойно вони будуть готові. Запланована дата DO визначається шляхом додавання сьогоднішньої дати до найкоротшого терміну виконання серед товарів у замовленні.
Коли всі продукти готові, щоб чекати на виконання всього замовлення одночасно. Запланована дата DO визначається шляхом додавання сьогоднішньої дати до найдовшого терміну виконання серед продуктів у замовленні.
Example
У ціновій пропозиції, що містить 2 продукти, Килимок для йоги та Еспандер, термін виконання замовлень становить 8 та 5 днів відповідно. Сьогоднішня дата - 2 квітня.
Коли для параметра Політика доставки встановлено значення Якомога швидше, запланована дата доставки становить 5 днів від сьогодні: 7 квітня. З іншого боку, вибір Коли всі продукти будуть готові налаштовує заплановану дату на 8 днів від сьогодні: 10 квітня.
Купівля - терміни виконання¶
Автоматичне визначення дат розміщення замовлень у постачальників може допомогти спростити процес закупівель.

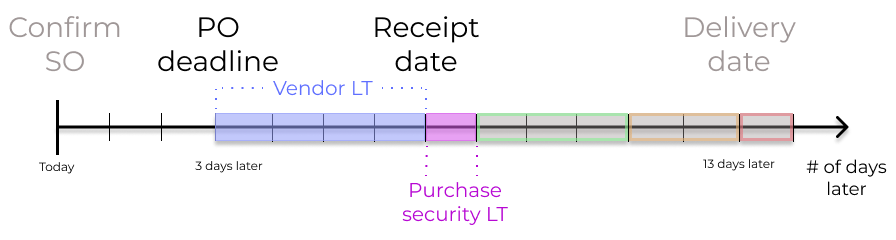

Odoo розраховує дату отримання відвантаження постачальником та PO термін, виходячи з необхідної дати, коли товар потрібен на складі. Працюючи у зворотному порядку від дати отримання, враховуються терміни виконання постачальником та терміни виконання гарантії закупівлі, щоб визначити PO.
Цей термін – це дата, до якої замовлення має бути підтверджено, щоб забезпечити своєчасне надходження до очікуваної дати отримання.
Перегляньте також
Термін виконання постачальником¶
Щоб встановити час виконання замовлень постачальником, що надходять на склад з місця розташування постачальника, перейдіть до форми продукту через .
Далі виберіть потрібний товар і перейдіть на вкладку Купівля. У редагованому прайс-листі постачальника натисніть кнопку Додати рядок, щоб додати інформацію про постачальника, таку як Назва постачальника, Ціна, запропонована за товар, і, нарешті, Термін поставки.
Примітка
До прайс-листа постачальників можна додати кількох постачальників та термінів виконання. Вибраний постачальник та термін виконання за замовчуванням будуть записом у верхній частині списку.
Example

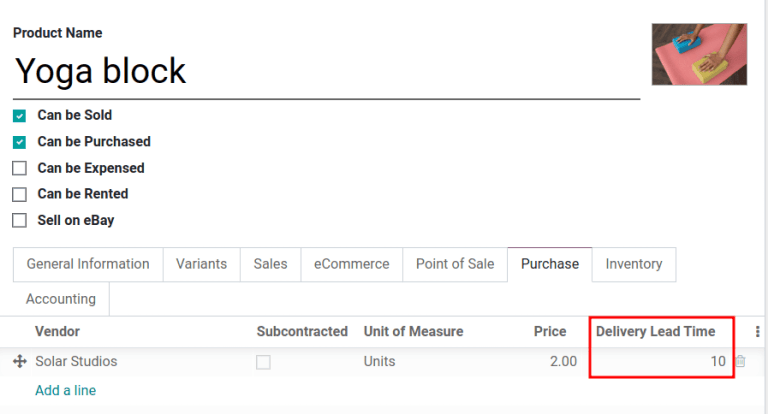

У прайс-листі постачальника форми продукту для Термін поставки для вибраного постачальника встановлено на 10 днів.

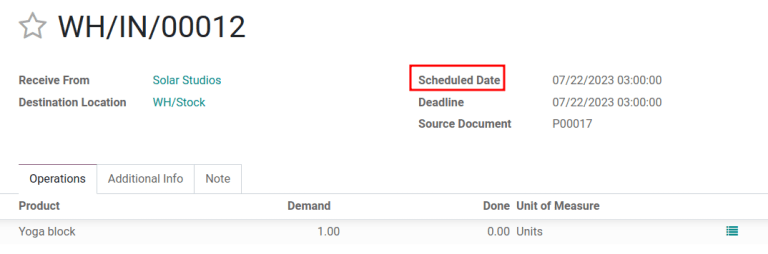

Встановивши час виконання замовлення постачальником, очікувана дата прибуття продукту автоматично визначається як дата підтвердження PO плюс час виконання замовлення постачальником. Це гарантує, що співробітники складу будуть повідомлені, якщо продукти не прибудуть у очікувані терміни.
Example
У PO, підтвердженому 11 липня, для продукту, налаштованого з 10-денним терміном виконання замовлення постачальником, Odoo автоматично встановлює Дата отримання на 21 липня. Дата отримання також відображається як Запланована дата у формі складської квитанції, доступній за допомогою смарт-кнопки Надходження, розташованої на PO (Замовлення на купівлю).
Безпечний термін виконання замовлення на купівлю¶
Безпечний термін виконання замовлення на купівлю встановлюється глобально для бізнесу в .

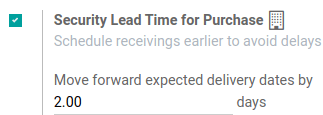

На сторінці конфігурації, під заголовком Розширене планування, знайдіть поле Безпечний термін виконання замовлення на купівлю та встановіть прапорець, щоб увімкнути цю функцію.
Далі введіть потрібну кількість календарних днів. Налаштовуючи час виконання замовлення, встановлюється буфер для врахування потенційних затримок поставок постачальниками.
Example
Встановлення Безпечний термін виконання замовлення на купівлю на 2.00 дні відсуває Запланована дата отримання на один день. У такому випадку, якщо продукт спочатку мав прибути 6 квітня з дводенним захисним часом виконання, новою запланованою датою отримання буде 8 квітня.
Терміни виконання виробництва¶
Терміни виконання можуть допомогти спростити процес закупівлі витратних матеріалів та компонентів, що використовуються у виробленій продукції, за допомогою специфікацій матеріалів.
Кінцевий термін MO, який є кінцевим терміном початку виробничого процесу для завершення продукту до запланованої дати поставки, можна визначити шляхом налаштування термінів виконання виробництва та термінів виконання виробничого забезпечення.
Термін виконання виробництво¶

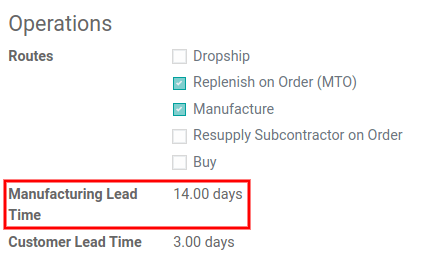

Налаштуйте час виконання замовлення на виробництво безпосередньо у формі продукту, перейшовши до та виберіть потрібний продукт.
На вкладці Склад товару вкажіть календарні дні, необхідні для виготовлення товару, у полі Термін виконання виробництва.
Example
Вкажіть 14-денний Термін виробництва для продукту безпосередньо на вкладці Склад продукту.
Встановіть термін MO на основі очікуваної дати поставки, зазначеної в полі Запланована дата DO.
Кінцевий термін MO, який є полем Запланована дата в MO, розраховується як очікувана дата поставки віднімається час виконання виробництва.
Це гарантує своєчасний початок виробничого процесу, щоб дотриматися дати поставки.
Однак важливо зазначити, що терміни виконання замовлень базуються на календарних днях. Терміни виконання не враховують вихідні, свята або місткість робочого центру (кількість операцій, які можна виконувати в робочому центрі одночасно).
Перегляньте також
Example
Запланована дата відвантаження продукту за DO – 15 серпня. Для виробництва продукту потрібно 14 днів. Отже, найпізніша дата для початку MO для виконання зобов’язань – 1 серпня.
Безпечний термін виконання замовлення на виробництво¶

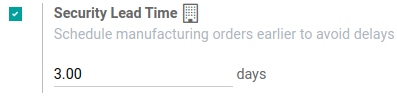

Безпечний термін виконання замовлення на виробництво встановлюється глобально для бізнесу в . Під заголовком Планування знайдіть поле Безпечний термін виконання та встановіть прапорець, щоб увімкнути цю функцію.
Далі введіть потрібну кількість календарних днів. Налаштовуючи час виконання замовлення, встановлюється буфер для врахування потенційних затримок у виробничому процесі.
Example

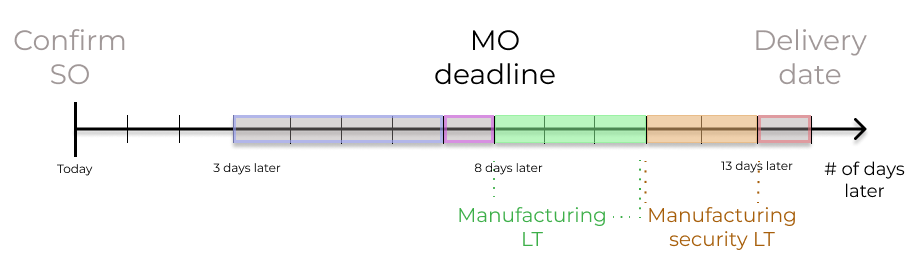

Продукт має заплановану дату відвантаження у DO, встановлену на 15 серпня. Термін виконання виробничого замовлення становить 7 днів, а безпечний термін виконання замовлення на виробництво – 3 дні. Отже, Запланована дата у MO відображає найпізнішу дату початку виробничого замовлення. У цьому прикладі запланована дата у MO – 5 серпня.
Глобальний приклад¶

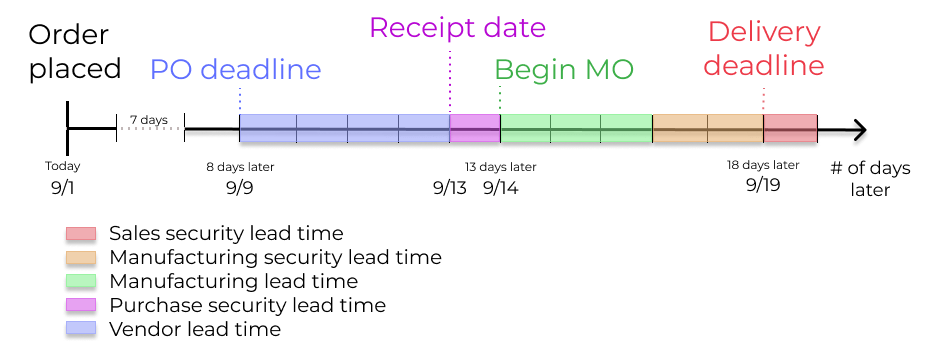

Дивіться наступний приклад, щоб зрозуміти, як усі терміни виконання замовлення взаємодіють, щоб забезпечити своєчасне виконання замовлення:
Безпечний термін виконання замовлення на продаж: 1 день
Безпечний термін виконання замовлення на виробництво: 2 дні
Термін виробництва: 3 дні
Безпечний термін виконання замовлення на купівлю: 1 день
Термін виконання постачальника: 4 дні
Клієнт розміщує замовлення на виготовлений продукт 1 вересня, а запланована дата доставки зі складу – 20 вересня. Odoo використовує терміни виконання замовлень та автоматизовані правила повторного замовлення для планування необхідних операцій на основі дати доставки вихідної відправки, 20 вересня:
1 вересня: Замовлення на продаж створено, підтверджено продавцем.
9 вересня: Кінцевий термін замовлення компонентів, щоб забезпечити їх своєчасне надходження до початку виробництва (4 дні на виконання постачальником).
13 вересня: Запланована дата отримання компонентів. Спочатку її було встановлено на 14 вересня, але через одноденний термін виконання замовлення, пов’язаний з гарантією закупівлі, дата була зрушена на 1 день раніше.
14 вересня: Кінцевий термін початку виробництва. Розраховується шляхом віднімання від очікуваної дати поставки 19 вересня часу виконання виробництва, що становить 3 дні, та часу виконання виробничої гарантії, що становить 2 дні.
19 вересня: Запланована дата у формі замовлення на доставку вказує на оновлену очікувану дату доставки, яка спочатку була встановлена на 20 вересня. Але через термін виконання замовлення, пов’язаний із забезпеченням продажів, дата перейшла на один день раніше.
Планування поповнення запасів Odoo відображає процес виконання замовлень бізнесу, встановлюючи заздалегідь визначені терміни та дати замовлення сировини, включаючи буферні дні на випадок потенційних затримок. Це гарантує своєчасну доставку продукції.
